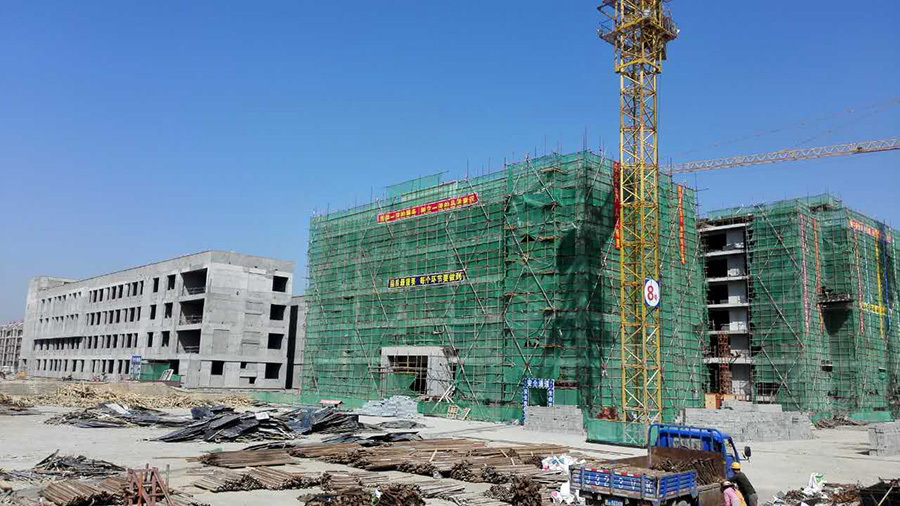

呼和浩特经济技术开发区投资开发集团有限责任公司承建开发区金川学校项目建设工程,该项目已于2016年8月份开工,目前项目进展顺利,截止到2017年5月25日,
工程进展如下:
小学教学楼:1段至3段主体结构及砌体工程已完工;1段正在做外墙抹灰,3段正在做外墙抹灰和防水。
中学教学楼:1段至3段主体结构及砌体工程已完工;1段、2段外墙抹灰已完成,正在进行内墙抹灰;3段正在做外墙抹灰和屋顶防水。
地库:主体结构、砌体结构已完成,正在做采暖、地库地面及浇筑构造柱。
G1号楼:主体结构已完成,正在拆除内脚手架。
G2号楼:主体结构、屋顶女儿墙砌体、地坪以下排水、自来水,中水已完成,正在砌筑一层砌体。
G3号楼:一层钢筋混凝土浇筑完成,正在进行一层顶绑扎钢筋,支模板。
G4号楼:一层钢筋混凝土浇筑已完成,正在进行一层顶绑扎钢筋,支模板。
看台:基础钢筋混凝土浇筑已完成,正在支看台台阶模板,绑扎钢筋。
(开发区投公司苏伟祎)
